隨著供暖季結束,建投能源系統火力發電企業迎來年度檢修窗口期。多臺機組按計劃停運,開展鍋爐清灰、汽輪機維護等關鍵作業。此次集中“體檢”旨在提升設備可靠性,為夏季用電高峰儲備充足“火力”。檢修后機組靈活調峰能力將顯著提升,助力迎峰度夏穩供保電。
近日,西柏坡電力#2機組完成檢修投運后,#5機組檢修隨即啟動。此次檢修覆蓋汽機、鍋爐、熱控、電氣、除塵等五大系統關鍵部位,#5機C級檢修標準項目合計975項。重點排查設備隱患、提升機組性能。檢修團隊通過優化流程、科學調度,確保檢修高效推進,為機組安全穩定運行及能源保供夯實基礎。

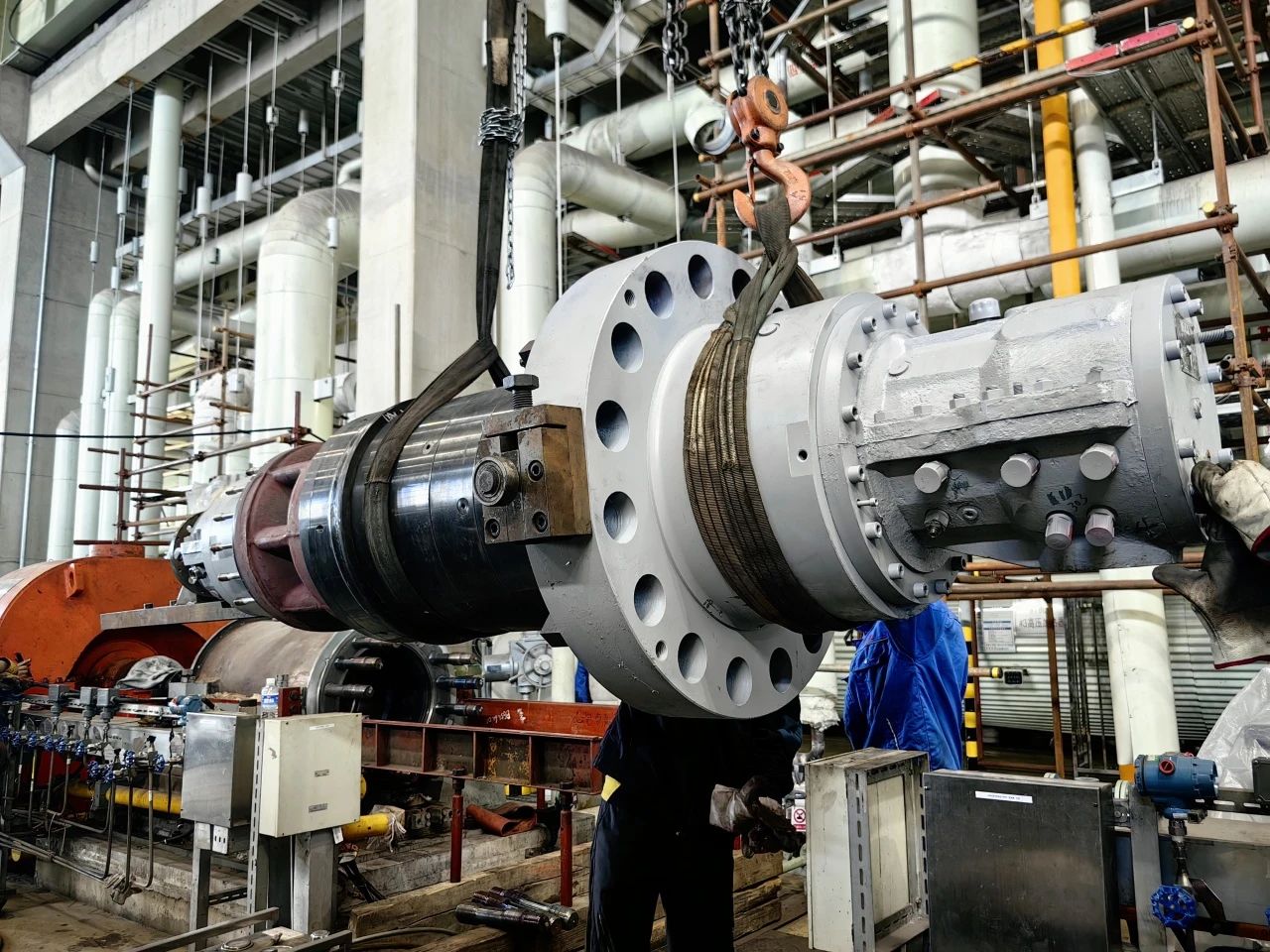

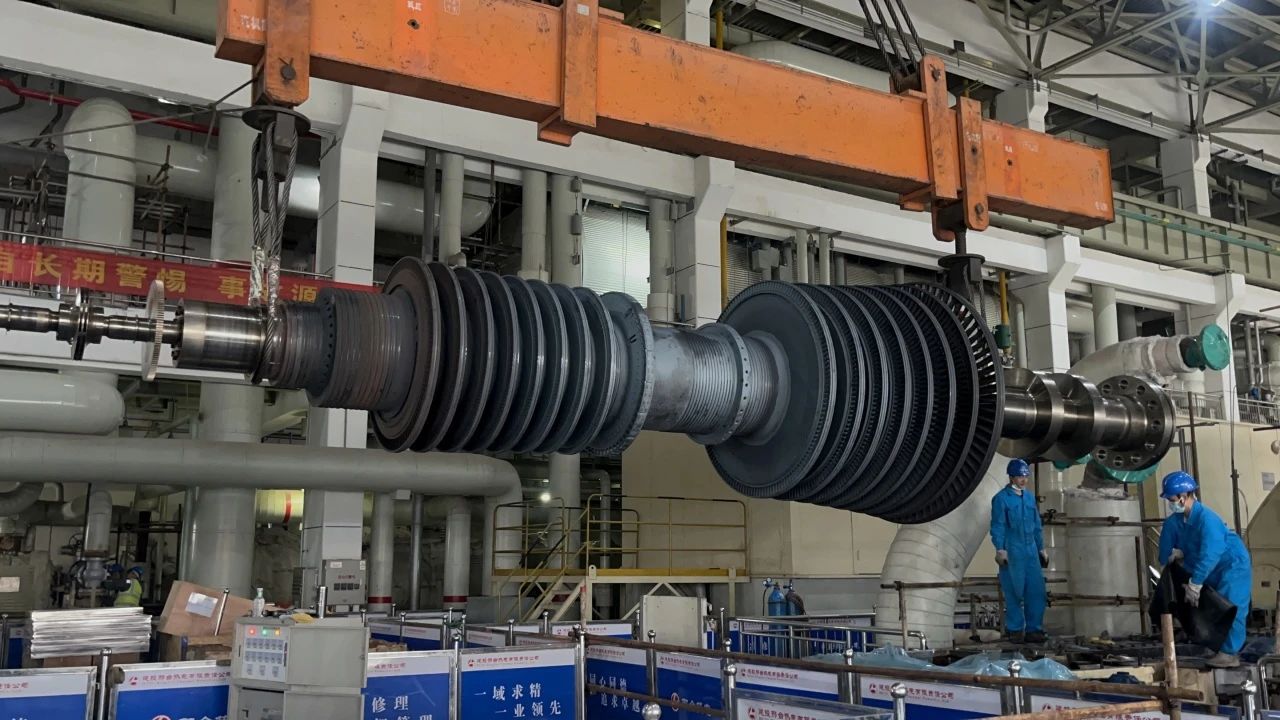

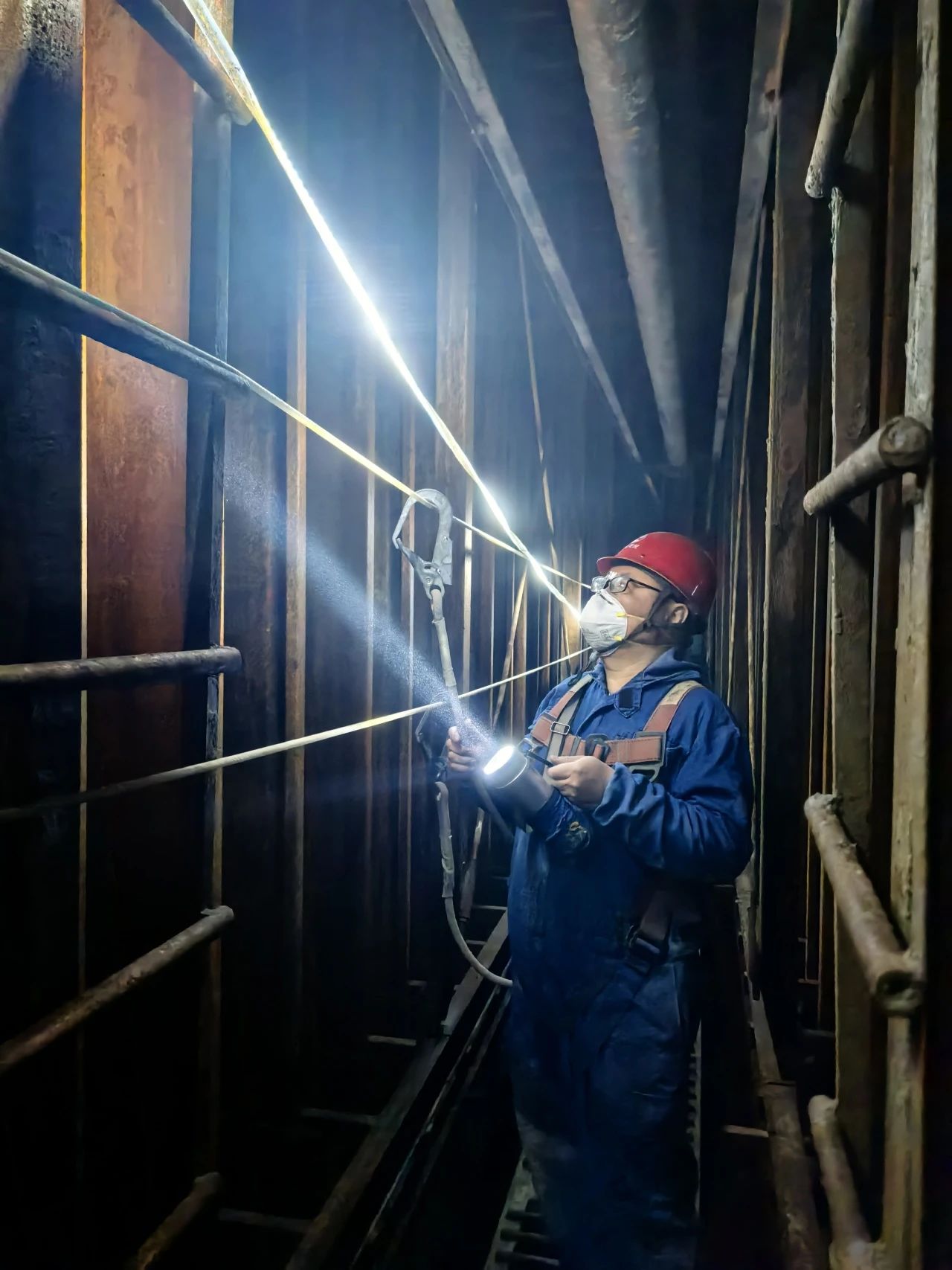

任丘熱電2B檢修以低氮燃燒器改造為主線工期,同時實施#2爐“四管 ”泄漏綜合治理、#2機煙塔填料噴淋裝置改造、#2機組寬負荷區間AGC協調優化等18項技改項目,各專業重點項目32項,檢修項目357項。目前已完成2號鍋爐四管防磨防爆的初步檢查、升壓站母線保護校驗工作以及汽機高中壓轉子的吊出等關鍵節點工作。全體參檢人員以飽滿的熱情和嚴謹?shù)膽B(tài)度,全身心投入到檢修工作中,力爭讓機組以最佳狀態投入后續運行。
秦?zé)岚l(fā)電持續深化標準化檢修理念,不斷提升檢修專業化、規范化、精細化水平,確保高質量完成檢修目標。本次5號機組檢修安排了鍋爐電除塵器檢修、內襯修理等工作,以實現機組長周期穩定運行的目標。當前機組檢修工作已進入尾聲,試運工作按計劃穩步進行,發電運行人員按照試運工作安排,正在全力開展各項檢修試運任務。
邢臺熱電精心組織、嚴密籌劃,召開啟動會明確目標與責任,細化各關鍵節點,實施全過程管理。每天召開檢修協調會,全面掌握各方情況,及時攻克技術難題。針對高風險作業,強化現場監督,嚴格外包管理,常態化開展隱患排查治理。黨員充分發揮先鋒模范作用,帶頭沖鋒在前。檢修人員堅守崗位,以飽滿熱情和專注態度,全力以赴保障檢修任務順利完成,為機組穩定運行貢獻力量。
承德熱電#2機組檢修共安排檢修項目370余項,涵蓋風機外運檢修、給煤機變頻器低電壓穿越改造等多項重大修理和技改項目。承德熱電秉持“精心謀劃、精細檢修”的工作原則,以高標準、嚴要求貫穿始終,全面強化全過程安全管控,狠抓檢修質量管理,切實落實責任分工,確保檢修工作在安全、質量、工期等方面均處于可控、在控狀態,為機組的穩定運行奠定堅實基礎。
遵化熱電高標準開展1號機組C修工作,本次檢修緊緊圍繞“全年零非?!澳繕?biāo),涵蓋汽輪機、鍋爐、電氣系統等核心設備,涉及檢修項目84大項,重點包括鍋爐本體防磨防爆檢查及檢修、高中壓缸平衡管檢查檢修、兩臺汽泵大修、1B循泵大修、兩臺送風機大修等關鍵任務。全體參修人員以標準化作業和全過程管控為基石,以高標準、嚴要求全力打造精品工程,為機組長周期穩定運行和能源保供注入強勁動力。
在壽陽熱電2號機組檢修的關鍵階段,各專業人員深入現場,對機組進行了全面細致的檢查治理,踐行“高嚴細實”的工作作風,大家齊心協力,攻堅克難,扎實推進“應修必修,修必修好”的原則,確保檢修工作無遺漏、無死角,為機組的安全穩定運行筑起堅實保障。
陽泉熱電#1機組C級檢修作為開年首次檢修,設備管理部充分發揚“嚴、細、實、快”的優良傳統,設置“黨員示范崗”,掛牌明責,黨員主動亮身份、做表率。嚴抓安全、質量、效率三個核心,堅決落實“不安全不作業”,嚴格把好檢修質量關,分秒必爭,提高效率。領導干部靠前指揮,黨員先鋒帶頭沖鋒,全員協作一盤棋,以“開工即決戰”的決心,堅決打贏這場“檢修攻堅戰”。
近日,唐山熱電4號機組開始了為期27天的C級檢修,本次C修包含標準項目178項、特殊項目51項、技術改造項目10項,以鍋爐“四管”防磨防爆、低溫再熱器防磨治理、布風板及風帽優化改造、吸收塔增加托盤、煙氣冷凝器拆除、電除塵極線優化、二次風機變頻器換型改造為主線,嚴控檢修進度,重視質量管理,確保檢修如期優質完成。
